Progres semnificativ în construcția liniei electrice Vulcănești–Chișinău: 96% dintre fundații sunt deja finalizate (VIDEO)
-
22 August 13:44

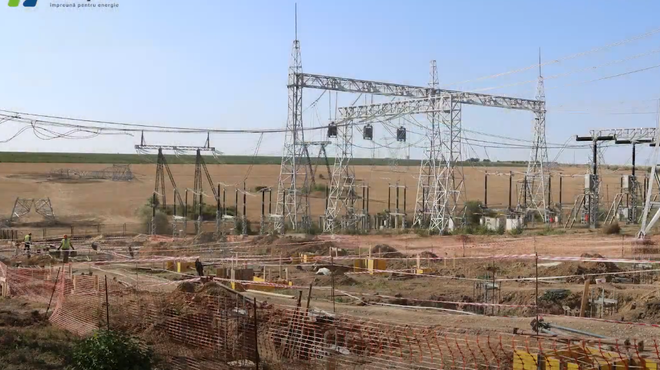

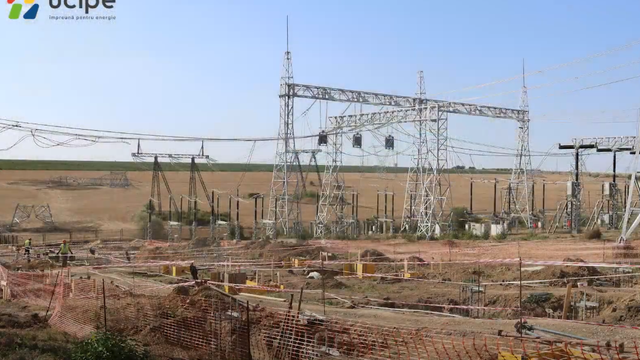

Proiectul de construcție a Liniei Electrice Aeriene (LEA) de 400 kV Vulcănești–Chișinău avansează într-un ritm susținut, înregistrând progrese semnificative. Până în prezent, au fost finalizate 486 de fundații, ceea ce reprezintă 96% din total. De asemenea, au fost asamblați 419 piloni (83%), dintre care 370 sunt deja instalați (73%). În ceea ce privește întinderea conductorului, au fost finalizați 45,45 km, adică 29% din lungimea totală. La Stația Electrică Vulcănești, lucrările de execuție a fundațiilor sunt realizate în proporție de 50%, iar la Stația Electrică Chișinău sunt în desfășurare testările de preasamblare ale componentelor autotransformatorului.
Datele au fost prezentate în cadrul unei vizite de lucru pe șantierele liniei electrice și ale stației de la Vulcănești, efectuate de către managerul de țară al Grupului Banca Mondială, Ulrich Schmitt. Acesta a fost însoțit de directorul Unității Consolidate pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE), Ruslan Surugiu, și de vicedirectorul Î.S. Moldelectrica, Sergiu Carmanschi.
Ulrich Schmitt a apreciat ritmul activ al lucrărilor și progresul înregistrat, subliniind importanța strategică a proiectului pentru securitatea și independența energetică a Republicii Moldova. „Acest proiect este esențial pentru consolidarea sistemului energetic național și pentru creșterea rezilienței Moldovei. Mai mult ca oricând, este necesar să accelerăm aceste investiții pentru a asigura un viitor sigur și sustenabil al sectorului energetic”, a declarat oficialul Băncii Mondiale, Ulrich Schmitt.
La rândul său, Ruslan Surugiu a menționat că proiectul se desfășoară conform graficului convenit cu toate părțile implicate, iar progresul înregistrat pe ambele capete ale liniei electrice reflectă efortul coordonat și dedicat al echipelor.
„Finalizarea liniei Vulcănești–Chișinău va consolida fiabilitatea rețelei de transport al energiei și va contribui la creșterea independenței energetice a Republicii Moldova. Depunem eforturi susținute pentru ca toate lucrările să fie realizate în termenele stabilite”, a spus directorul UCIPE, Ruslan Surugiu.
Vicedirectorul Moldelectrica, Sergiu Carmanschi, a evidențiat importanța proiectului pentru operatorul național de transport al energiei electrice.
„Linia electrică Vulcănești–Chișinău este o investiție crucială pentru modernizarea infrastructurii energetice și pentru crearea unor conexiuni mai sigure și stabile. Pentru Moldelectrica, acest proiect reprezintă nu doar consolidarea rețelei interne, ci și un pas decisiv spre integrarea în piața energetică europeană, ceea ce va aduce beneficii directe pentru toți consumatorii din Republica Moldova”, a menționat Sergiu Carmanschi.
Proiectul Liniei Electrice Aeriene Vulcănești–Chișinău este parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, implementat de Guvernul Republicii Moldova, prin Ministerul Energiei și UCIPE, cu sprijinul Grupului Banca Mondială. Beneficiarul direct al proiectului este Î.S. Moldelectrica, iar beneficiarii finali sunt toți consumatorii de energie electrică din țară.
