VIDEO | Linia Electrică Aeriană Vulcănești–Chișinău este aproape gata. 99% din lucrări au fost au fost executate
-
07 Noiembrie 2025 13:30

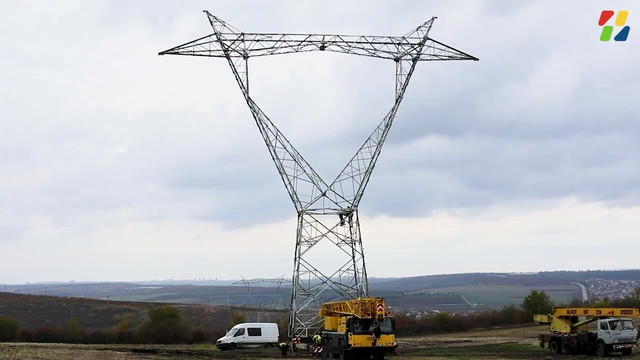

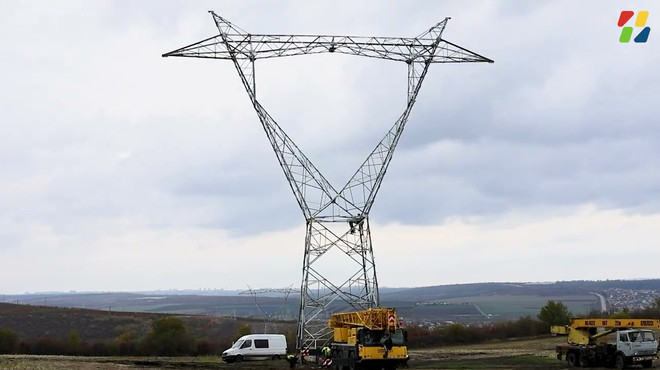

Construcția Liniei Electrice Aeriene Vulcănești–Chișinău se apropie de final. Progresul general al lucrărilor depășește 90%, iar lucrările de construcție și instalare sunt finalizate în proporție de circa 99%. Toate cele 507 fundații au fost executate, 507 piloni asamblați, 505 deja montați, iar 150 km de conductor și fibră optică sunt întinse.
La Stația Electrică Chișinău 330 kV, lucrările de modernizare au ajuns la 78%, fiind în plină desfășurare lucrările de instalare a echipamentelor primare.
Totodată, la Stația Electrică Vulcănești 400 kV, lucrările de extindere au ajuns la 57%, se finalizează instalarea cadrelor metalice concomitent cu livrarea echipamentelor.
Linia are o lungime totală de 157 km, traversează 35 de localități din 8 raioane, conectând Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV. Aceasta va putea transporta până la 630 MVA de putere, echivalentul a peste 50% din consumul necesar al țării în perioadele de vârf.
Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 milioane euro, dintre care circa 27 de milioane de euro sunt pentru construcția Liniei.
Construcția Liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin Centrala electrică moldovenească, situată în regiunea transnistreană.
