FOTO | Progrese semnificative pe șantierul liniei electrice Vulcănești–Chișinău: 93% din fundații finalizate, 35 km de cabluri întinse
-
12 August 19:16

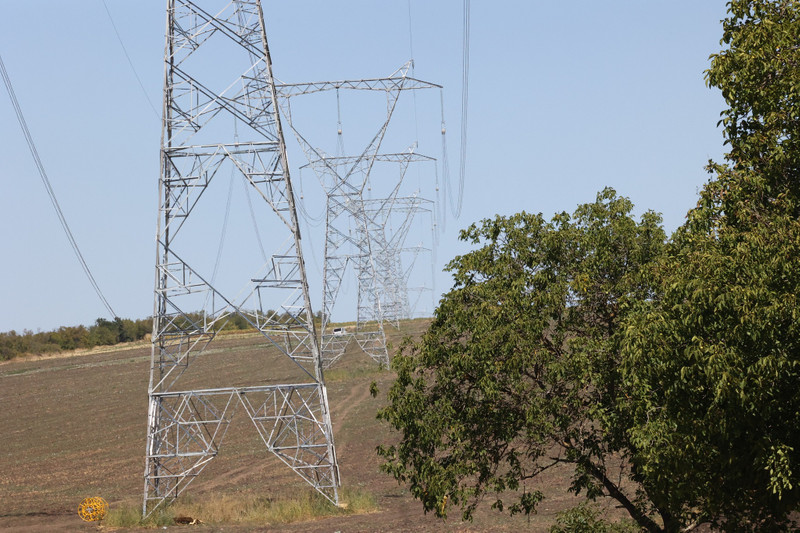

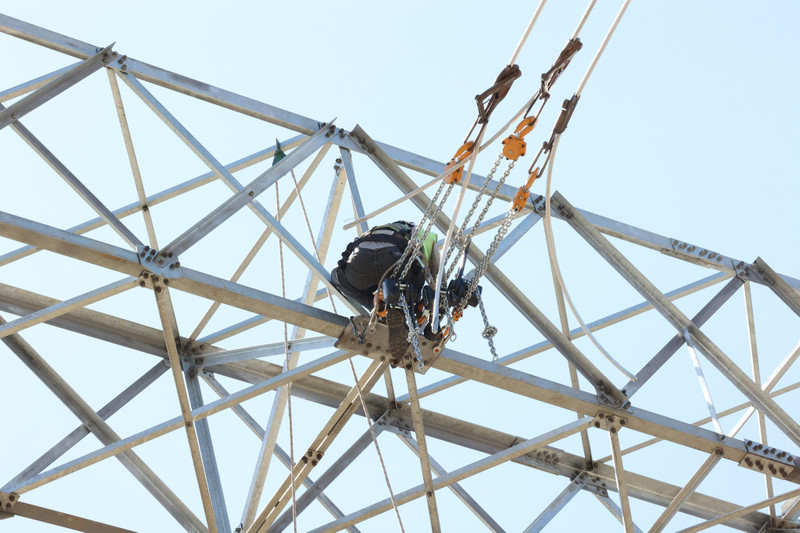

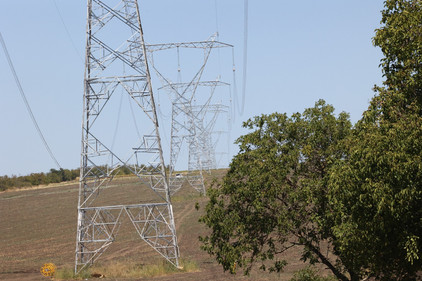

Lucrările la Linia Electrică Aeriană (LEA) de 400 kV Vulcănești–Chișinău avansează într-un ritm accelerat, cu rezultate semnificative înregistrate pe parcursul ultimei luni. Potrivit Ministeului Energiei, până în prezent au fost finalizate peste 475 de fundații pentru piloni, adică peste 93% din totalul planificat, iar 395 de piloni au fost deja asamblați, dintre care peste 330 montați.
Totodată, s-au întins peste 35 km de conductoare electrice, adică aproximativ 22% din lungimea totală a liniei, estimată la 157 km.
Lucrările se desfășoară simultan din ambele capete ale traseului, cu echipe active în zona Stației Electrice Vulcănești, în sud, și în raionul Ialoveni, în apropiere de Stația Electrică Chișinău.

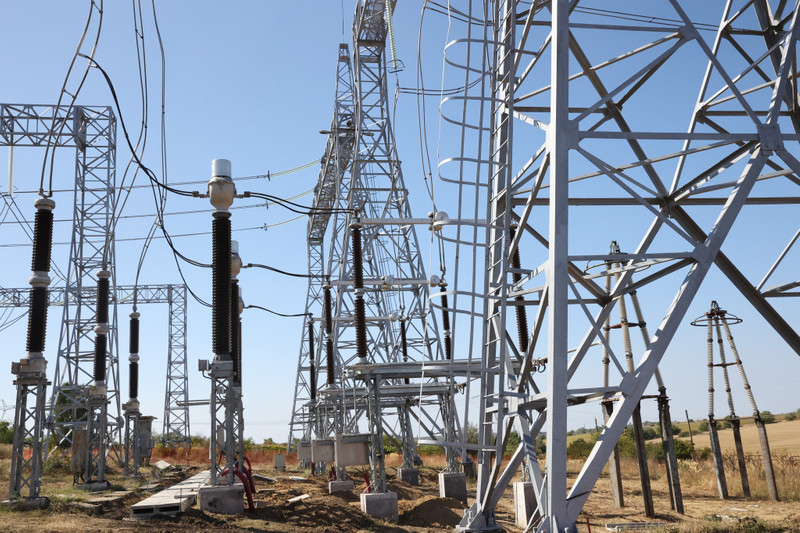

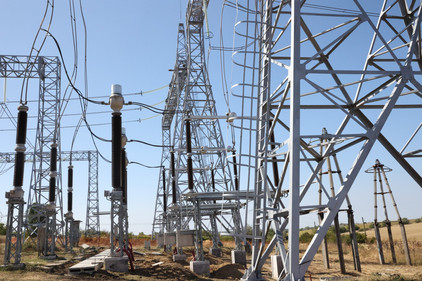

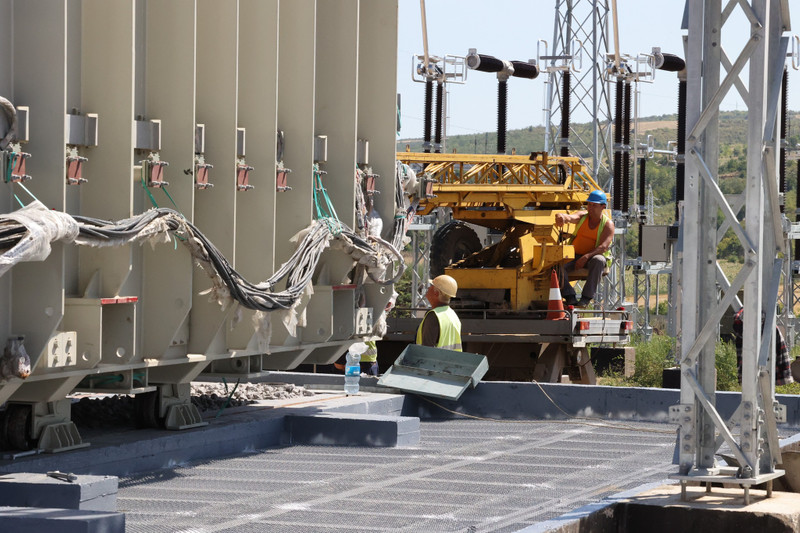

La Chișinău, se lucrează intens la instalarea echipamentelor de înaltă performanță, iar lucrările de construcție și terasament sunt aproape finalizate, pregătind sistemul pentru integrarea liniei în rețeaua națională.

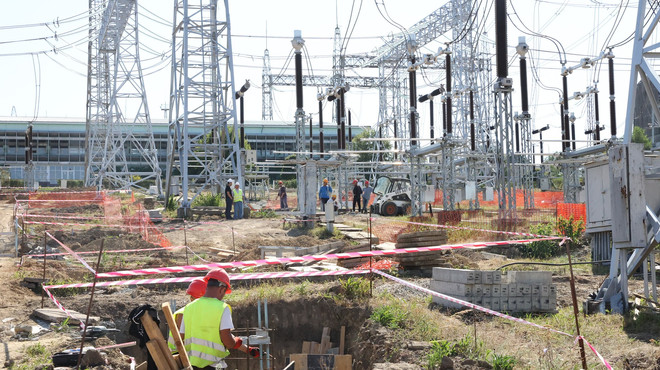

În acest context, Ministrul Energiei, Dorin Junghietu, a efectuat astăzi o vizită de lucru la principalele puncte ale proiectului, inclusiv la stațiile electrice de la Chișinău și Vulcănești. Oficialul a evaluat stadiul implementării și a discutat cu echipele tehnice despre ritmul lucrărilor.
„Linia Vulcănești–Chișinău va asigura o conexiune solidă și durabilă cu rețeaua europeană, sporind independența energetică a Republicii Moldova și reducând riscurile întreruperilor în alimentarea cu energie electrică”, a declarat ministrul Junghietu.
Proiectul este implementat în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, cu sprijinul Grupului Băncii Mondiale, având o valoare totală de 61 milioane euro, din care circa 27 milioane sunt destinate construcției liniei. LEA va traversa opt raioane și 35 de localități, cuprinzând peste 500 de piloni și 1.500 km de conductoare pe cele trei faze.
